Córdoba: la extensión de la central nuclear de embalse no cuenta con licencia ambiental
Los trabajos ya están en marcha pero no se presentó el estudio de impacto medioambiental al gobierno de la provincia


CÓRDOBA.- Una polémica se generó sobre la extensión de la vida útil de la central nuclear de Embalse, cuyas obras comenzaron en enero último. Según denuncia el Foro Ambiental Córdoba -acompañando documentación oficial- no hay "licencia ambiental" para esa prórroga.
Nucleoeléctrica Argentina, empresa estatal de la que depende la central, no presentó el estudio de impacto ambiental al gobierno provincia en cumplimiento de la ley 10208. Por consiguiente, no hay fecha de convocatoria a audiencia pública por el proyecto.
Una nota firmada por el ministro de Agua, Ambiente y Servicios Públicos, Fabián López, el 30 de enero notifica a Nucleoeléctrica que "no podrá darse inicio a las obras de extensión de la vida útil de la central atómica de Embalse, sin que antes le sea otorgada al proyecto la correspondiente Licencia Ambiental, conforme a lo establecido en el artículo 31 del mismo plexo normativo."
El Congreso aprobó en 2009 la extensión de la vida útil de la instalación. Según consta en la página de Nucleoeléctrica, el 31 de diciembre de 2015 concluyó su primer ciclo operativo luego de más de 30 años de uso. El cese de actividad permitirá el recambio de equipos y mantenimiento de las instalaciones para prolongar la vida útil por otros 30 años.
En la respuesta al pedido de información del Foro Ambiental Córdoba, López detalla la serie de trámites realizados por la Provincia a lo largo de 2015 para que las autoridades nacionales den cumplimiento a las obligaciones emanadas de la ley de Política Ambiental Provincial, como también las respuestas recibidas.
El Foro Ambiental señala que el estudio de impacto ambiental permite identificar y prevenir las alteraciones que pueda generar un proyecto en el medio ambiente antes de su ejecución. Además, la audiencia pública permite recolectar las inquietudes de los vecinos potencialmente afectados y resulta fundamental para determinar el consenso social sobre el proyecto. Todo esto es previo a que la autoridad emita o niegue la "licencia ambiental".

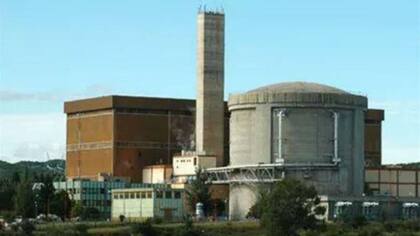

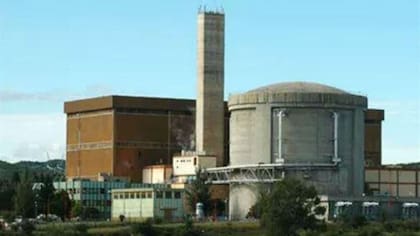

La central nuclear de Embalse, que producía 668 MW de potencia bruta, estará parada por dos años por trabajos los de repotenciación a los que se destinarán 1600 millones de dólares, en un plan que fue aprobado durante el kirchnerismo.
Terminado el proyecto, generará 700 MW brutos y podrá funcionar por otros 30 años. Desde Nucleoeléctrica afirmaron que la decisión se tomó en función de continuar con la instrumentación del Plan Nuclear Argentino y destacaron que, por los altos valores de desempeño, estuvo en una docena de veces entre las diez primeras centrales nucleares en el mundo.
"Con el reacondicionamiento la inversión se recupera a través de la energía que se seguirá generando en el futuro –agregan desde Nucleoeléctrica-. Por el contrario, el desmantelamiento de una instalación de este tipo tiene un costo alto sin beneficios".
