Paso a paso: cómo es el proceso de llenado del gasoducto Néstor Kirchner
Comienza hoy e involucra las fases de barrido y presurización de las cañerías de forma progresiva; la puesta en marcha llevará unos 20 días hasta concluir el 9 de julio con un acto inaugural
- 5 minutos de lectura'

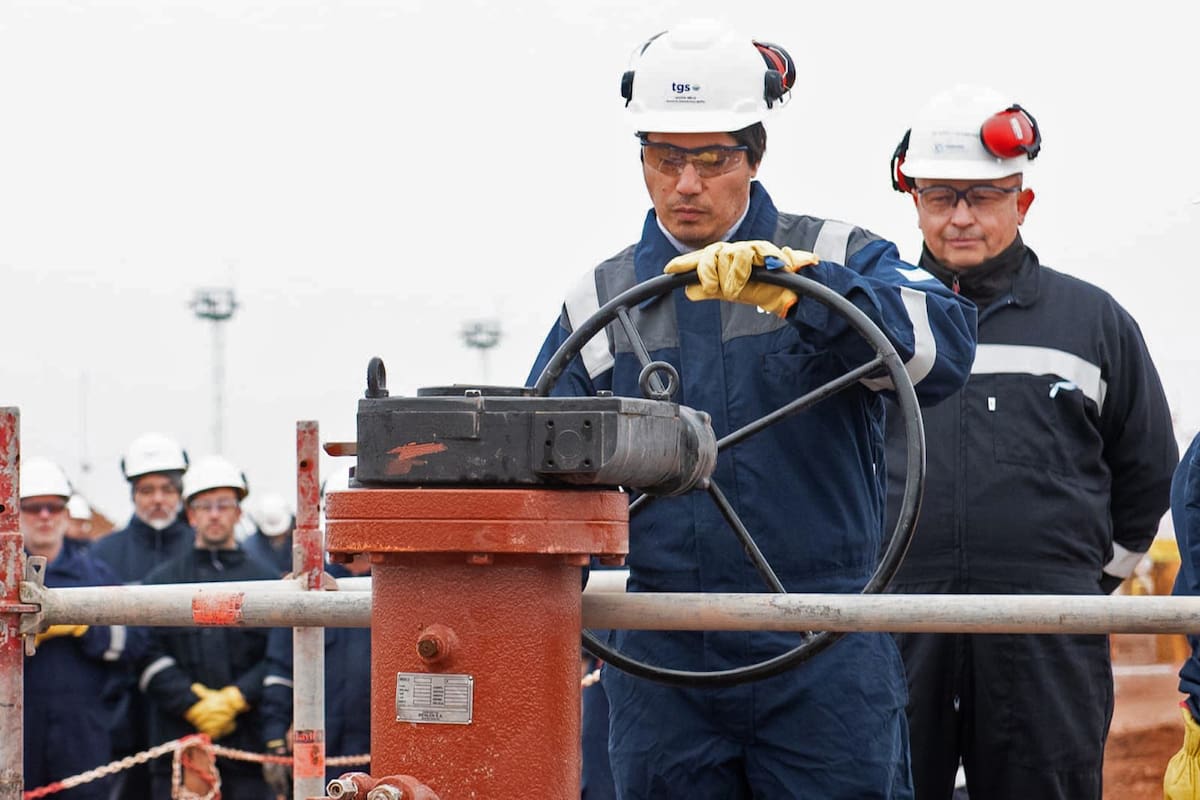

Después de casi 11 meses de construcción, hoy comenzó el llenado del gasoducto Néstor Kirchner, que se habilitará por tramos según un cronograma estipulado hasta que, finalmente, desde el 9 de julio estará completamente operativo. Su puesta en funcionamiento permitirá ahorrar este año US$1700 millones en importaciones de gas.
En declaraciones radiales, la secretaria de Energía, Flavia Royon, explicó que hoy comenzó el llenado. “Como es un gasoducto extenso de 573 kilómetros con un diámetro importante, entonces demora 20 días en llenarse, pero a partir de hoy ya está lo que se denomina apto para funcionar”, detalló.
El plan contempla que lo que se habilita hoy es el tramo que va desde el kilómetro 0 del gasoducto hasta el kilómetro 29.
“Esto va a cambiar la vida de nuestro país. Es el comienzo para dar vuelta nuestra balanza energética y comenzar a no necesitar importaciones energéticas y exportar. Vaca Muerta no tenía cómo evacuar la producción, cómo crecer”, afirmó Royon, y agregó que “esta primera etapa fue realizada con recursos del Tesoro Nacional, sin financiamiento de otros organismos ni privados, porque se entendió su importancia”. Y completó: “Entre lo que se ahorra de importaciones y subsidios, al poder acceder a un gas más económico, el Estado recupera el costo en dos años”.
“Esta primera etapa va a permitir un ahorro de US$1700 millones. Y en 2024, que va a estar todo el año operativo, va a permitir un ahorro de US$4000 millones. El impacto es increíble. El país no va a necesitar importaciones de envergadura. Se va a poder comprar GNL (a través de barcos) para algunos picos de invierno, pero no se va a necesitar de bloques de barcos importantes. Sergio Massa puso como prioridad la red de gasoductos”, continuó Royon.
Por su parte, Massa dijo: “Hicimos lo imposible, posible”. Y añadió: “Dijeron que era una obra de 24 meses y que era imposible hacerla en ocho”. “Esta obra estaba planificada en 2015. Se paró años por falta de visión estratégica y por falta de coraje. Gracias a Flavia Royon y al equipo de Energía. Gracias a Agustín Gerez y al equipo de Enarsa. Cuando hay coraje y decisión, una obra que cambia la historia de la matriz energética y productiva argentina se puede hacer”, aseguró vía Twitter.
En tanto, Agustín Gerez, presidente de Enarsa, opinó, en declaraciones a Radio 10, que el exministro de Economía, Martín Guzmán, fue “uno de los impedimentos más grandes para concretar el gasoducto”
“Cuando vi la columna de Guzmán en un portal hablando sobre el gasoducto, no podía creer la caradurez y lo sinvergüenza que fue al contar sobre ese tema. Guzmán tuvo paralizado el decreto de necesidad y urgencia durante 84 días, fuimos rehenes de un capricho del exministro”, señaló.
Por otro lado, dijo que fue clave coordinar todas las áreas del Estado para que se pueda estar inaugurando este hito histórico que encamina al país a la soberanía energética. “Anualmente importamos US$8500 millones de energía. Cuando podamos abastecer a nuestra industria y los hogares vamos a ser más competitivos”, cerró.
Respecto de estos dichos de Gerez, fuentes cercanas a Guzmán comentaron: “Tipos de muy arriba le escribieron a Guzmán felicitándolo por la columna y diciendo que fueron testigos de la prioridad que fue para el Ministerio de Economía durante su gestión. Personas con real conocimiento en la temática. Lo que pasa es que duele que haya. No solo que Guzmán no demoró nada, sino que fueron ellos mismos los que ponían trabas. Trabas en el gasoducto, trabas en los subsidios y en cualquier proceso energético, incluyendo conseguir gas de Bolivia”.
Estas fuentes agregaron que en tan solo 84 días el Ministerio de Economía, bajo la orden de Guzmán, tramitó toda la actuación en tiempos récord, con la intervención de las áreas de la Secretaría de Energía, con los dictámenes técnicos y jurídicos del Mecon, con el dictamen de la Secretaría Legal y Técnica y la intervención de la Procuración del Tesoro de la Nación. “Es sorprendente que la gestión eficiente, en tiempos muy rápidos teniendo en cuenta los tiempos que requieren los circuitos administrativos del Estado, sea entendida como obstrucción”, señalaron.
Paso a paso
La obra de ingeniería, que sería una de las más importantes de los últimos 50 años, atraviesa cuatro provincias: desde la planta de tratamiento de gas en la neuquina Tratayen, emplazada en el corazón de Vaca Muerta, pasando por Río Negro, La Pampa, hasta Salliqueló, en Buenos Aires.
El Ministerio de Economía y la Secretaría de Energía fijó un cronograma de habilitaciones y puesta en marcha que llevará alrededor de 20 días hasta concluir el 9 de julio con un acto inaugural. “El proceso de llenado del gasoducto responde a procedimientos habituales, que involucran fases de barrido y presurización de las cañerías de forma progresiva”, indicaron.
El paso a paso sería el siguiente:
- El 20 de junio (hoy) comienza el llenado y se habilita hasta el kilómetro 29
- El 25 de junio próximo se habilitará del kilómetro 29 al 61
- El 27 de junio, del 61 al 89
- El 29 de junio, del 89 a 145
- El 4 de julio, del 145 al 285
- El 8 de julio, del 285 al 570
- Finalmente, el 9 de julio será la inauguración total del primer tramo del gasoducto Néstor Kirchner.
Otras noticias de Comunidad de Negocios
Más leídas de Economía
Vacunos. Cierre de semana en alza en el Mercado Agroganadero de Cañuelas
La batalla de los semiconductores. TSMC camina por la cuerda floja de la geopolítica
Últimos registros. ¿A cuánto cotizan el euro oficial y el blue este sábado 23 de noviembre?
Últimos registros. ¿A cuánto cotizan el dólar oficial y el blue este sábado 23 de noviembre?
